Bau des Umspannwerks im IZ Westrich schreitet voran


Mit dem Spatenstich am 12. April 2024 begannen die Stadtwerke Ramstein-Miesenbach mit dem Bau ihres Umspannwerkes. In der Zwischenzeit sind alle Komponenten und Arbeiten beauftragt und der Bau mit einem Kostenvolumen von rund 7,5 Millionen Euro ist bereits recht weit vorangeschritten.

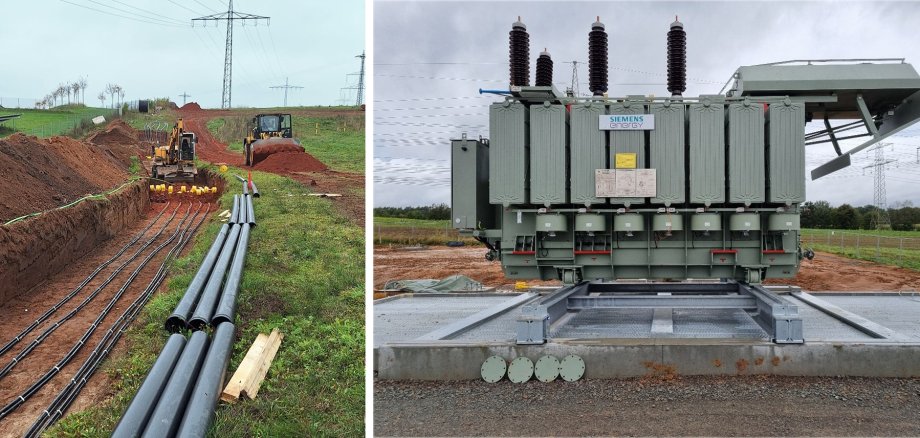

Am 25. September wurde der erste Transformator mit einem Gewicht von 63 Tonnen und den Abmaßen von 7,72 m Länge, 3,07 m Breite und 3,72 m Höhe angeliefert und an dem vorgesehenen Ort aufgestellt. Ebenfalls wurden in der Zwischenzeit die 20-kV Schaltanlage eingebaut und die Vorbereitungen für die Anbindung der Leiterseile zwischen dem Abspannmast und dem Trafo abgeschlossen. Am sogenannten „Innenleben“ des Umspannwerks arbeiten im Moment die Firmen mit Hochdruck, so dass alle Arbeiten für den geplanten Inbetriebnahmetermin zum Jahreswechsel zusammenlaufen.

Als Problem könnten sich jedoch die Lieferung der Leistungsschalter herausstellen, die im Moment vom Hersteller für den Januar 2025 vorgesehen sind, obwohl der ursprüngliche Termin für 2024 vorgesehen war. Als weiterer zeitlicher Hemmschuh könnte sich die Installation der Fernwirktechnik erweisen, da es hier ebenfalls zu Verzögerungen kommen könnte. Sowohl die Stadtwerke als auch der Dienstleister Pfalzwerke Netz AG suchen gemeinsam Lösungswege, um die zeitgerechte Inbetriebnahme des Umspannwerkes verwirklichen zu können.
